在调试科诺维斯 (KONOWESS®) 织物风管系统前,需要清洁系统管道。在连接科诺维斯 (KONOWESS®) 织物风管系统之前,务必对铁皮风管进行清洁(可打开风机吹出铁皮风管中的某些建筑垃圾),以保证系统良好的卫生性能并防止建筑粉尘堵塞科诺维斯 (KONOWESS®) 织物风管系统。
安装调试中,风柜开机时压力分2-3个档次逐步升至工作压力,避免瞬间高压造成科诺维斯 (KONOWESS®) 织物风管系统末端损坏。
打开风机使科诺维斯 (KONOWESS®) 织物风管系统管道饱满。将科诺维斯 (KONOWESS®) 织物风管系统管道沿着整个悬挂系统整理整齐形成拉直的状态,中间不允许存在褶皱等现象。
科诺维斯系统钢索吊装方式

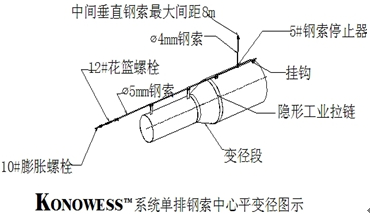

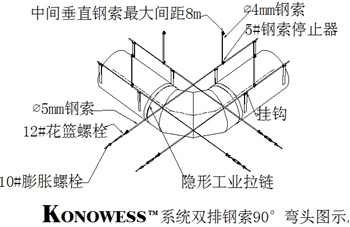

圆形科诺维斯 (KONOWESS®) 织物风管系统采用钢索来吊装,一般直径大于等于500mm的科诺维斯 (KONOWESS®) 织物风管系统采用双排钢索吊装(时钟方向的3点、9点吊装,2点、10点吊装),反之采用单排钢索吊装,具体还是依据项目实际需求。
科诺维斯系统轨道吊装方式

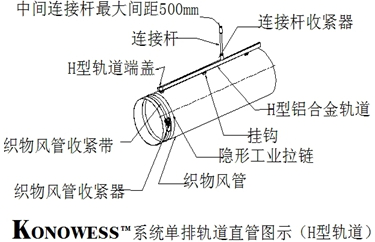

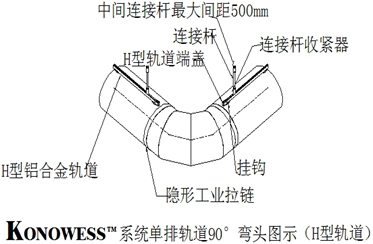

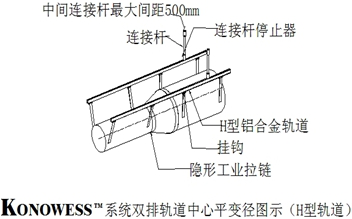

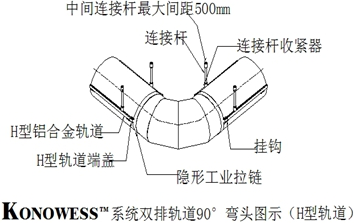

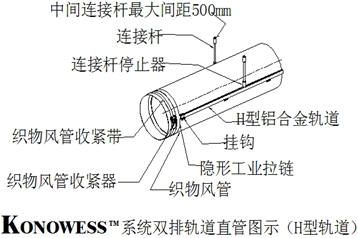

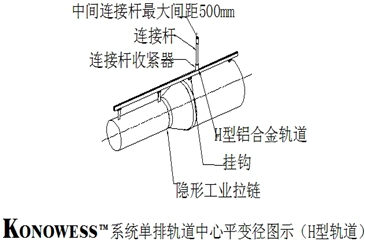

对于要求美观和使用环境的特殊要求,圆形科诺维斯 (KONOWESS®) 织物风管系统采用轨道来吊装,半圆形、1/4圆形和矩形科诺维斯 (KONOWESS®) 织物风管系统也采用轨道吊装,直径在大于等于500mm的圆形科诺维斯 (KONOWESS®) 织物风管系统采用双排轨道来吊装,反正采用单排来吊装,半圆形、1/4圆形和矩形科诺维斯 (KONOWESS®) 织物风管系统采用双排或者多排轨道来吊装。
科诺维斯系统安装步骤
1、科诺维斯 (KONOWESS®) 织物风管的安装,根据货箱内提供的安装图,查看管道内侧的水洗标,找到相应位置的
管道,从科诺维斯 (KONOWESS®) 织物风管风管入口处开始安装。
2、悬挂点的安装按照8-10m的间距安装悬挂点,悬挂点的垂直面和悬挂系统在一个平面上。根据管道直径的变化,大管径的科诺维斯 (KONOWESS®) 织物风管根据管道的平直情况增加悬挂,以达到更好的效果.。
3、将科诺维斯 (KONOWESS®) 织物风管系统入口安装在金属接头上,科诺维斯 (KONOWESS®) 织物风管系统入口与金属接头之间以收紧器进行固定。
4、通过科诺维斯 (KONOWESS®) 织物风管管道上的吊扣将科诺维斯 (KONOWESS®) 织物风管系统安装到悬挂系统上。(如果没有用拉链连接在一起,首先安装入口那一端)。
5、通过拉链将各个部分的科诺维斯 (KONOWESS®) 织物风管系统管道连接起来。
6、拉直系统,并使用钢绳卡头将科诺维斯 (KONOWESS®) 织物风管系统的末端固定在悬挂系统上。
7、调整花篮螺栓,使承载了系统重量后的悬挂系统平直。
